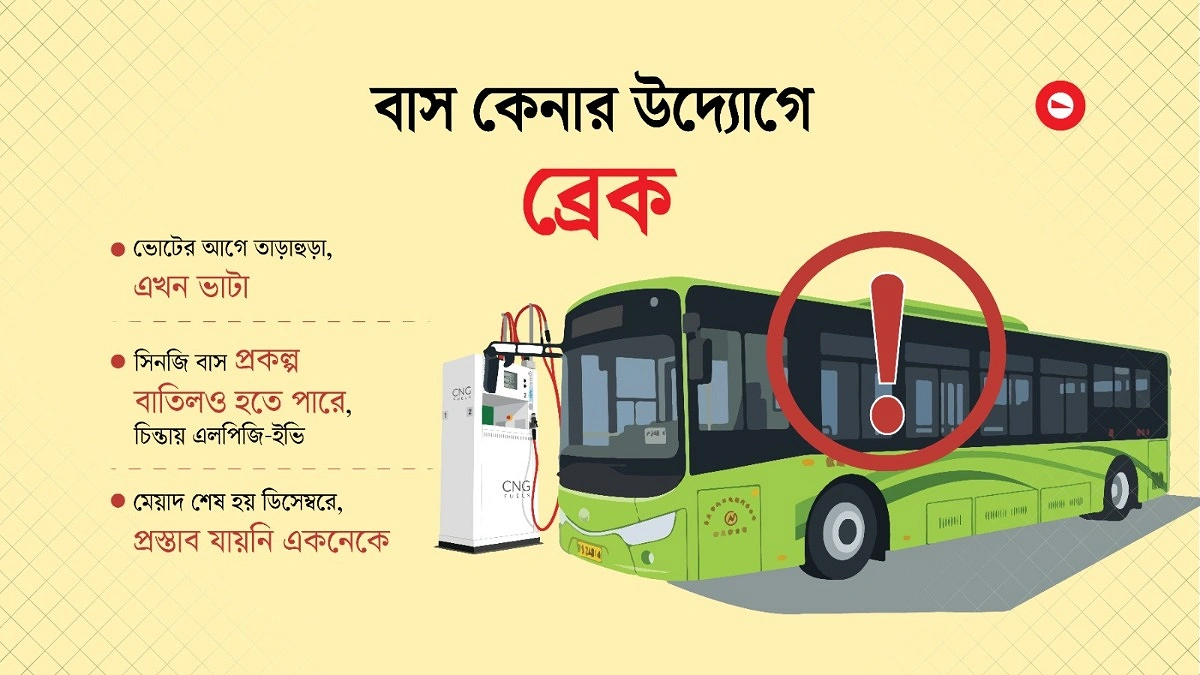

বাতিলের পথে বিআরটিসির ৩৪০ বাস কেনা
- কোরিয়ান ব্যাংকের ঋণ, শর্তে পরিবর্তন; বাস নয়, কোম্পানি হলেই হবে কোরিয়ান
- চুক্তির মেয়াদ শেষ, তবু বাতিল হচ্ছে না পুরনো দরপত্র, হচ্ছে না নতুন দরপত্রও

গ্রাফিকস: আগামীর সময়
বড় বড় কথা ছিল। স্বপ্ন ছিল আরও বড়। ভাবনাতেই শুরু হয়েছিল গণপরিবহনের ছবি বদলে দেওয়া। কিন্তু সেই ‘কথা, স্বপ্ন, ভাবনা’ থেকে বাস্তবতা বহু দূরে। বলা হচ্ছে, বাংলাদেশ সড়ক পরিবহন করপোরেশনের (বিআরটিসি) বাস কেনা প্রসঙ্গে। সংকুচিত প্রাকৃতিক গ্যাসে (সিএনজি) চলে এমন ৩৪০টি বাস সংগ্রহের উদ্যোগ নেওয়া হয়। এর ১৪০টি ঢাকার গণপরিবহনে যুক্ত হবে, বাকি ২০০টি যাবে ঢাকার বাইরে— পরিকল্পনা ছিল এমনই। কিন্তু আনুষ্ঠানিক অনুমোদনের তিন বছর পর পরিকল্পনাটি এখন অনেকটা বাতিলের পথে।
বাস কেনার সব কার্যক্রম স্থবির হয়ে আছে। শেষ মুহূর্তে এসে দরপত্র আহ্বান করা হলেও সেটি এগোয়নি। হয়নি ঋণদাতার বেঁধে দেওয়া সময়সীমার মধ্যে চুক্তির শর্ত পূরণ। তবু বাতিল হয়নি পুরনো দরপত্র। হচ্ছে না নতুনও। প্রকল্পের মেয়াদ শেষ হয়েছে আরও ছয় মাস আগে। মেয়াদ শেষ হওয়ারও তিন মাস আগে বিআরটিসি থেকে সময় চেয়ে পরিকল্পনা কমিশনে প্রস্তাব দেওয়া হয়। সেই প্রস্তাব এখনো প্রস্তাবেই আছে। ওঠেনি জাতীয় অর্থনৈতিক পরিষদের নির্বাহী কমিটির (একনেকে) আলোচনায়। না প্রকল্পটি এগোচ্ছে, না বাতিল হচ্ছে— ঝুলে থাকা এই প্রকল্পের ভবিষ্যৎ কী? এর জবাবও অনিশ্চিত।
বিআরটিসির জন্য সিএনজিচালিত একতলা শীতাতপ নিয়ন্ত্রিত বাস সংগ্রহের প্রকল্পটি একনেকে অনুমোদন পায় ২০২৩ সালের ৫ সেপ্টেম্বর। প্রশাসনিক জট, দরপত্র প্রক্রিয়ায় বিলম্ব এবং বিদেশি ঋণদাতা সংস্থার নানা জটিলতায় প্রকল্পটি কার্যত স্থবির হয়ে পড়ে। তবে হঠাৎ করেই গত জাতীয় নির্বাচনের আগে সব কাজে ফেরে গতি। মূল পরিকল্পনা অনুযায়ী দেড় বছরের মধ্যে প্রকল্পটি শেষ হওয়ার কথা। লক্ষ্য ছিল রাজধানীর নগর পরিবহনব্যবস্থা আধুনিক করা, বাস রুট পুনর্বিন্যাস কর্মসূচিকে সহায়তা করা এবং ধাপে ধাপে তুলে নেওয়া তেলে চলা পুরনো বাস। পাশাপাশি পরিকল্পনা নেওয়া হয় রাজধানীর বাইরে আন্তঃজেলা পথে আধুনিক ও পরিবেশবান্ধব বাস চালুর।
প্রকল্পের মোট ব্যয়ের বড় অংশ, ৮২৯ কোটি টাকা আসার কথা দক্ষিণ কোরিয়ার অর্থনৈতিক উন্নয়ন সহযোগিতা তহবিলের ঋণ থেকে। অবশিষ্ট ৩০৫ কোটি টাকা দেবে সরকার। কিন্তু অনুমোদনের পরপরই শুরু হয় সময়ক্ষেপণ। একনেকের অনুমোদনের পর প্রকল্প পরিচালক নিয়োগ এবং কোরীয় পরামর্শক নিয়োগ সম্পন্ন করতেই লেগে যায় প্রায় ১৫ মাস। এরপর দরপত্র প্রস্তুত করে ২০২৪ সালের নভেম্বর মাসে তা পাঠানো হয় দক্ষিণ কোরিয়ার এক্সিম ব্যাংকের কাছে। সেখানে দরপত্র নথি নিয়ে একাধিক দফায় মন্তব্য আসে। প্রতিবারই সংশোধন করে ফের পাঠাতে হয় নথি।
