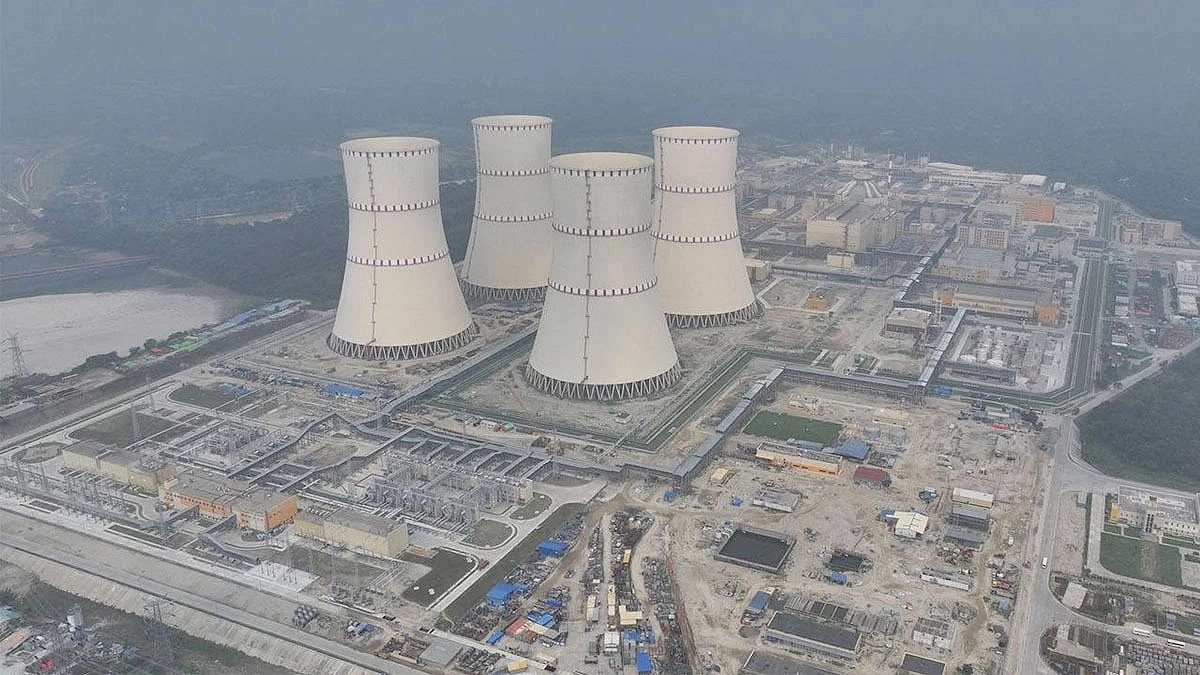

রূপপুর সঞ্চালন লাইন নির্মাণ ব্যাহত
জ্বালানি সংকট
- সময় বাড়িয়েও শেষ হচ্ছে না কাজ
- ফের ছয় মাস বাড়ছে মেয়াদ, ডলারের দাম বাড়ায় বাড়তে পারে ব্যয়ও
- ফেব্রুয়ারি-মার্চে কাঙ্ক্ষিত পরিমাণ সরবরাহ সম্ভব হয়নি

সংগৃহীত ছবি
ডিজেল সংকটের ধাক্কা লেগেছে রূপপুর পারমাণবিক বিদ্যুৎ প্রকল্পের জন্য দুটি রিভার ক্রসিং সঞ্চালন নির্মাণে। সেই সঙ্গে আরও কিছু জটিলতায় নির্ধারিত সময়ে শেষ হচ্ছে না কাজ। নতুন করে ব্যয় না বাড়লেও আরেক দফায় মেয়াদ বাড়ানো হচ্ছে ছয় মাস। সেই সঙ্গে ডলারের দাম বাড়ায় বাড়তে পারে ব্যয়ও। ‘যমুনা ও পদ্মা নদীতে রূপপুর পারমাণবিক বিদ্যুৎকেন্দ্রের উৎপাদিত বিদ্যুৎ ইভ্যাকুয়েশন সংশ্লিষ্ট ৪০০ কেভি ও ২৩০ কেভি রিভার ক্রসিং সঞ্চালন লাইন
