ঘোড়াশাল তৃতীয় রি-পাওয়ারিং

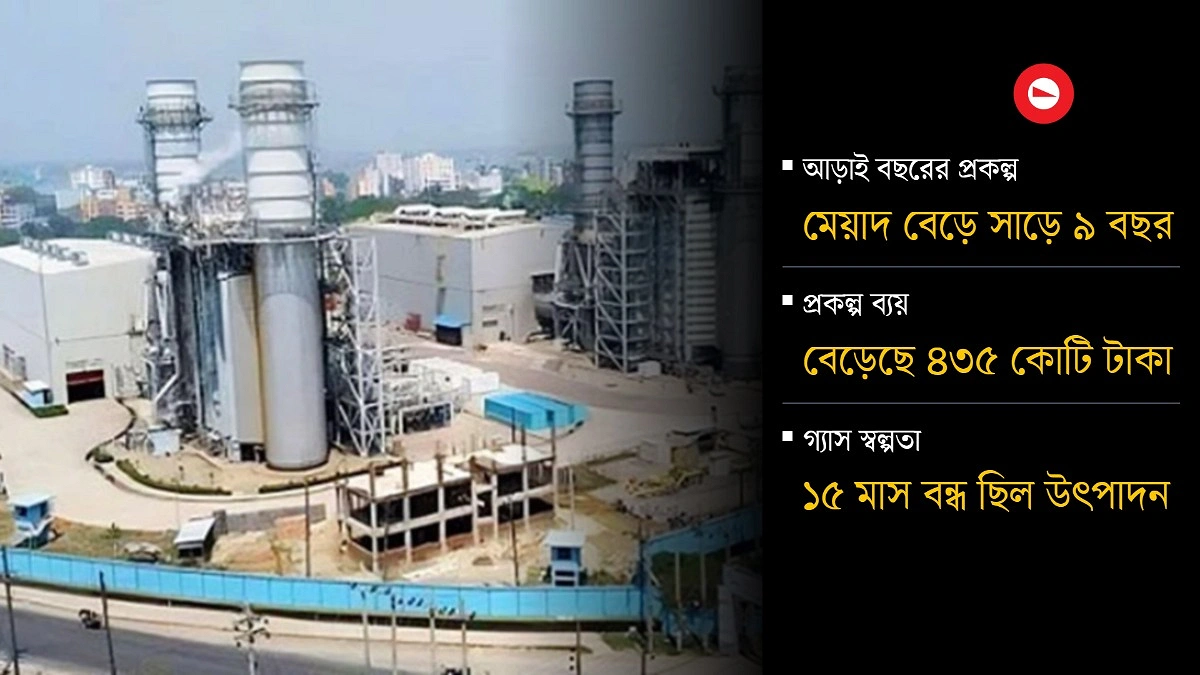

বিদ্যুৎকেন্দ্র যেন সময় বৃদ্ধির মেশিন

গ্রাফিকস: আগামীর সময়
পুরনো যন্ত্রাংশ আধুনিক প্রযুক্তির মাধ্যমে উন্নয়ন করে একই জ্বালানি ব্যবহার করে অধিক বিদ্যুৎ উৎপাদনের লক্ষ্য ছিল। ‘ঘোড়াশাল তৃতীয় ইউনিট রি-পাওয়ারিং’ প্রকল্পের মাধ্যমে সেই লক্ষ্যই অর্জন করতে চেয়েছিল সরকার। কিন্তু এখন পর্যন্ত তা পূরণ হয়নি। উল্টো প্রকল্পটি যেন পরিণত হয়েছে সময় বৃদ্ধির মেশিনে।
আড়াই বছরে কাজ শেষ হওয়ার কথা থাকলেও প্রকল্পটির মেয়াদ বেড়ে দাঁড়িয়েছে সাড়ে ৯ বছরে। একই সঙ্গে বেড়েছে ব্যয়ও। যদিও এর পেছনে ঠিকাদারের চুক্তি লঙ্ঘন ও বাতিলসহ ১৩ ধরনের কারণের কথা বলা হচ্ছে, তবু প্রকল্প বাস্তবায়নের সঙ্গে সংশ্লিষ্টদের দক্ষতা, পরিকল্পনা ও জবাবদিহি নিয়ে প্রশ্ন উঠছে।
সংশ্লিষ্টদের দাবি, শুরুতেই বৈদেশিক ঋণচুক্তি কার্যকর করতে প্রায় দুই বছর সময় লেগে যায়। এরপর দুর্ঘটনা, মামলা-মোকদ্দমা, আন্তর্জাতিক আইনি জটিলতাসহ নানা প্রতিবন্ধকতার কারণে প্রকল্পটি বারবার বাধাগ্রস্ত হয়েছে।
তবে আশার খবর হলো, গত মার্চ পর্যন্ত প্রকল্পটির ভৌত অগ্রগতি ৯৭ শতাংশে পৌঁছেছে। যদিও আর্থিক অগ্রগতি এখনো তুলনামূলক কম। যা দাঁড়িয়েছে ৭৭ দশমিক ২৯ শতাংশে।
বাস্তবায়ন পরিবীক্ষণ ও মূল্যায়ন বিভাগের (আইএমইডি) নিবিড় পরিবীক্ষণ প্রতিবেদনের খসড়ায় উঠে এসেছে প্রকল্পটির দীর্ঘসূত্রতা, ব্যয় বৃদ্ধি ও বাস্তবায়নসংক্রান্ত নানা জটিলতার তথ্য।
সাবেক পরিকল্পনা সচিব মামুন-আল-রশীদ আগামীর সময়কে বলেছেন, ‘এত বেশি সময় বৃদ্ধি কোনোভাবেই কাম্য নয়। এক্ষেত্রে কারণগুলো ভালোভাবে খতিয়ে দেখতে হবে। প্রকল্প নেওয়ার আগে অবশ্যই সংশ্লিষ্টদের জানা উচিত ছিল বাস্তবায়ন পর্যায়ে কী কী সমস্যা হতে পারে। তাহলে যে সমস্যাগুলোর কথা বলা হচ্ছে, সেগুলো বড় বাধা হওয়ার কথা নয়। প্রকল্প নেওয়ার আগেই সে অনুযায়ী প্রস্তুতি নেওয়া উচিত ছিল। এক্ষেত্রে কার গাফিলতি আছে তা বের করে প্রয়োজনীয় ব্যবস্থা নিতে হবে।’
আইএমইডি সূত্র বলছে, ২০১৫ সালের জানুয়ারি থেকে ২০১৭ সালের ডিসেম্বর পর্যন্ত মেয়াদ নির্ধারণ করে প্রকল্পটি অনুমোদন দেওয়া হয়েছিল। কিন্তু নির্ধারিত সময়ে কাজ শেষ না হওয়ায় দফায় দফায় মেয়াদ বাড়ানো হয়। প্রথমে দুই বছর বাড়িয়ে মেয়াদ করা হয় ২০১৯ সালের ডিসেম্বর পর্যন্ত। এরপর প্রথম সংশোধনে আরও এক বছর এবং দ্বিতীয় সংশোধনে আরও দুই বছর বাড়িয়ে তা নেওয়া হয় ২০২২ সালের ডিসেম্বর পর্যন্ত।
